Анализ возможных ошибок при выполнении отсыпки
Рассмотрим вариант при отсыпке пустот вокруг фундамента снаружи здания глиной. Во-первых, уплотнить ее, как песок, невозможно. Во-вторых, глину необходимо перемять перед ее засыпкой, а правильно сделать это вручную практически невозможно. Однако самое главное – она меняет свой объем при замачивании и высыхании. Если поверх этой отсыпки из глины выполнена бетонная отмостка, а по краю отмостки – ливневый лоток, то со временем вся эта конструкция будет деформироваться. Появятся трещины, пустоты. Между бетонной отмосткой и цоколем здания могут образоваться трещины, и даже может появиться контруклон. При этом возникнут трещины между ливневыми лотками и отмосткой. Наличие воды в глине в зимний период может привести к дополнительному вспучиванию. Поэтому лучше использовать песок, как было описано выше. Также желательно при наличии подвального помещения выполнить дренажную систему для отвода воды от низа фундамента. Дренажная система будет весьма кстати, если обратная отсыпка выполнялась песком, а родной грунт, в котором выкапывался котлован, – суглинок или глина. В этом случае дренаж будет отводить всю лишнюю дождевую и грунтовую воду в дренажные колодцы.
Виды разрушений фундаментов
- Разрушение бетона и его кристаллизация. Возникает через постоянное воздействие грунтовых агрессивных вод. В таких случаях могут возникнуть микротрещины в фундаменте, которые, со временем, можно будет рассмотреть невооруженным глазом. Также в плитах появляются щели, а опоры дома покрываются большим количеством микротрещин. Если причина в этом, тогда нужно отвести от фундамента грунтовые воды или снизить их уровень. Такая ситуация часто возникает в основаниях старых домов. Затем почва выравнивается, поврежденные места тщательно чистятся, параллельно фундаменту строится кирпичная кладка. Затем нужно выполнить гидроизоляцию кирпича и, после высыхания слоя, все свободное пространство заполнить жидкой глиной.
- Расслоение фундамента и его просадка. Причина кроется в отсутствии перевязки в кладке или из-за чрезмерных неравномерных нагрузок на опоры старого дома через надстройки. Если причина в этом, тогда нужно возникшие повреждения в фундаменте залить бетоном и укрепить дополнительными опорами, на которые будет распределяться основная нагрузка.
- Треснул фундамент. Возникает такая ситуация из-за неправильного сооружения основания, использования плохих по качеству строительных материалов, засыпке основания замерзшей землей. Если причина в этом, тогда нужно убрать поднятую почву, место разрыва заполнить раствором. Пазухи нужно засыпать грунтом, который не склонен к вспучиванию, при необходимости, восстановить отмостку и переделать или восстановить дренажную систему.
Это интересно: Укрепление бетонного пола
Что предпринять, когда треснул фундамент и стена
Если появился небольшой дефект на стене — это не повод паниковать. Небольшие трещины вполне допустимы. Растрескиваться может не стена, а только отделочный слой. Прежде всего, надо исследовать цоколь и понаблюдать за щелью с помощью маяка, пока окончательно не станет ясно, что трещина пошла именно по стене.
Способы определить причину проблемы:
- Вертикальная трещина расходится кверху — вспучивание грунта;
- Вертикальная расходится снизу — просадка грунта посередине, или вспучивание по углам стены из-за промерзания по бокам;
- Наклонная от центра к углу — просадка обратной засыпки смежной стены
- Несколько щелей в виде арки — в центральной части просел грунт.
В любом случае — ситуация серьезная и придется усиливать фундамент. Это можно сделать несколькими способами:
- Поднять просевшие участки домкратами до нужного уровня.
- Пробурить шурфы в 20-40 мм для погружения в них инъекторов.
- Все пустоты заполнить синтетическими смолами, горячим битумом или жидким стеклом.
Ремонт трещин в фундаменте
Будет правильнее говорить о ремонтных работах и усилении оснований, которые чаще всего встречаются на практике:
- Ленточный фундамент мелкозаглубленного типа;
- Свайное основание;
- Фундамент бетонного типа.
На данный момент, для ремонта основания из бетона можно применять инновационные технологии инъекционного типа. Такой фундамент предполагает бурить в основании углубления, которые затем заполняют смолами синтетического характера или бетоном.
Диаметр такого углубления равняется 0,3 см, а необходимую глубину можно рассчитать по формуле: 1/2 х ШФ (ширина основания). Для устранения трещины раствор вводят под большим давлением.
Для заделки трещин в фундаменте ленточного типа мелкозаглубленного характера следует его более заглубить. Выполняется это за счет формирования железобетонной конструкции под самим фундаментом, что значительно увеличивает площадь основания строения.
А вот что касается укрепления свайного основания, то его следует просто переделать в ленточное. Площадь фундамента увеличится, и нагрузка снизится. На практике необходимо опираться на внешние факторы.
Видео
Смотрите видео советы, которые помогут решить, что делать, если фундамент дал трещину:
Что делать, если фундамент треснул
Первым делом нужно выяснить, отчего возникла трещина. Если это мелкие повреждения, то непрофессионал вполне может обойтись своими силами и отделаться повторным оштукатуриванием. Но если это вызвано серьезными изменениями несущей конструкции здания, то на ремонт придется потратить серьезные деньги, и вряд ли удастся справиться в одиночку, без привлечения профессиональных рабочих.
Прежде всего, нужно убедиться, что трещина не растет дальше, для это надо:
- очистить углубления от грязи и мелких частичек (лучше всего пылесосом);
- промыть водой под давлением;
- на верхней и нижней кромке установить специальные маркеры-маяки из гипса, чтобы контролировать изменения в положении трещин (на них можно записать дату);
- если маркер сместился и порвался, значит, трещина продолжает расти и нужно принимать меры.
Если ситуация не выходит из-под контроля, необходимо:
- на всякий случай повторно очистить трещины от грязи и промыть их водой;
- трещину заполнить грунтовкой;
- Подождать, пока грунтовка немного подсохнет, после этого заполнить все треснувшие участки морозостойким финишном гипсом, эпоксидной смолой или цементным раствором.
При серьезной деформации несущих конструкций требуется соответствующий ремонт, поэтому своими руками не получится обойтись.
Треснул ленточный фундамент
Это самый распространенный вид конструкции, который возводится из отдельных балок под несущими стенами дома. Если фундамент уже возведенного здания пошел трещинами, то это серьезная проблема, на устранение которой потребуется немало затрат. Придется усиливать отдельные элементы конструкции, поднимать сегменты основания, и только потом приступать к ремонту.Есть несколько вариантов, как бороться с трещинами:
- Усилить поврежденный участок новой кирпичной стеной или из бетонных блоков с дополнительным армированием.
- Увеличить полезную площадь. Для этого нужно выкопать траншею глубиной до подошвы фундамента, и оснастить стены опалубкой. Внутрь траншеи установить арматуру, присоединить ее к фундаменту, затем залить все бетоном. После демонтировать опалубку и установить гидроизоляцию.
- Поднять здание и укрепить поврежденный участок специальными сваями буронабивного типа, а грунт укрепить системой дренажа и обустроить теплоизолирующую отмостку.
- Можно применить метод инъектирования, т.е. впрыскивание полимерного материала пластбетона в трещины.
Треснул фундамент ТИСЭ
Это тип универсального свайного или свайно-ростверкового фундамента. Основание укрепляется сваями с укрупнениями на концах в форме куполов, и дом можно строить даже на пучинистых грунтах.
Если по ТИСЭ фундаменту пошла трещина, то придется заливать поверх армированный и вибрированный монолитный пояс высотой в 30 см. Укрепить сваи можно дополнительным слоем земли, чтобы они оказались ниже глубины промерзания грунта.
Треснул плитный или монолитный фундамент
Монолитная плита и считается надежным видом основания дома, но и она не застрахована от появления трещин, хотя они появляются крайне редко. Если появились глубокие щели, то потребуется проведение тяжелой работы.
- В легких случаях сделать инъекцию эпоксидной смолы. Наиболее проблемные места можно скрепить скобами.
- С помощью специальных лент или ремней обвязать поврежденную область. Главное, чтобы в их составе был волокнистый кевлар. Это способ можно сочетать с инъекцией.
- При критических повреждениях придется делать подкопы под плиту, укреплять фундамент на местах расколов, удалять те части, которые уже не подлежат восстановлению. Также надо залить поврежденный участок новым слоем бетона и монтировать свайные, либо блочные опоры.
Угол фундамента треснул
Углы можно скрепить специальными скобами и заполнить раствором. Для этого необходимо пробурить в бетоне отверстия и заделать их полимерным скрепляющим материалом — пластбетоном. В сочетании с другими методами придется монтировать дополнительные опоры или сваи.
II.2.6. Общие положения по устройству обратных засыпок в пазухах котлованов
Обратная засыпка пазух котлованов должна производиться сразу после сооружения фундаментов, а обратная засыпка пазух стен подвалов — после устройства перекрытий над подвалом.

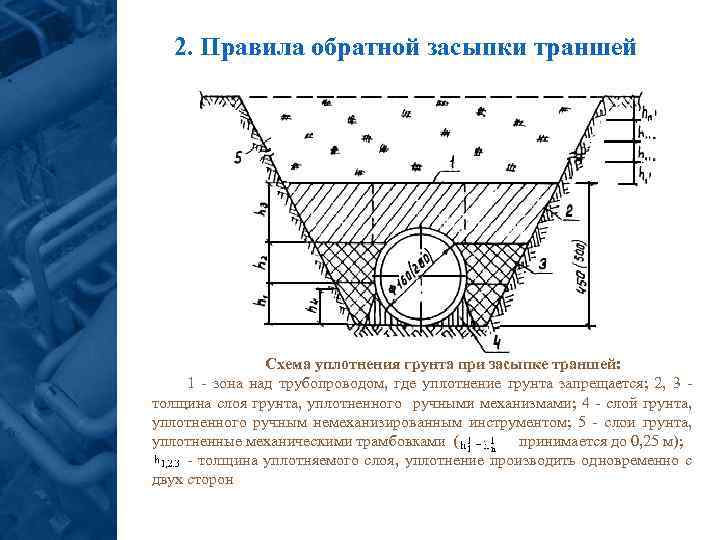

Во избежание попадания поверхностных вод в пазухи котлованов уплотнение грунта рекомендуется выполнять немедленно после засыпки его в пазухи. Засыпка грунта в пазухи котлованов и его уплотнение должны производиться послойно. При этом следует применять пневмо- и электротрамбовки, трамбующее и вибротрамбующее навесное малогабаритное оборудование. Засыпаемый в пазухи грунт не должен содержать органических включений.
Засыпку траншей из скальных грунтов и уплотнение их после укладки трубопроводов следует выполнять после присыпки трубопроводов на высоту 0,2 м песком или местным грунтом, не содержащим крупных включений. Механизированное сбрасывание грунта в траншею можно осуществить только после подбивки пазух трубопроводов и присыпки труб грунтом. Набивку пазух следует производить слоями грунта толщиной не более 10 см.
Во избежание повреждения фундаментов грунт вокруг них в стесненных местах должен быть уплотнен механическими трамбовками на ширину 1 м от обрезов фундаментов или других подземных сооружений и на высоту не менее 0,4 м над верхом фундамента. В этих местах запрещается уплотнять грунт ближе чем на 1 м от обреза фундаментов трамбующими и вибротрамбующими машинами.
Если размеры пазух недостаточны для применения высокопроизводительных уплотняющих машин, то пазухи и траншеи уширяются до необходимых для этих машин размеров при соответствующем согласовании с заказчиком и проектной организацией.
Пазухи, расположенные ниже уровня грунтовых вод, засыпаются песком с коэффициентом фильтрации не менее 5 м в сутки.
II.2.7. Производство земляных работ в зимнее время
Подготовка оснований в зимнее время должна выполняться с проведением дополнительных мероприятий, к которым относятся: недобор грунта, утепление его и оттаивание замерзшего грунта.
Разработка котлованов и траншей в зимнее время должна производиться сразу же после снятия утепляющего материала. Если же грунт промерз на глубину 0,25—0,4 м, то его разрабатывают без какой-либо предварительной подготовки; при глубине промерзания более 0,4 м грунт должен быть предварительно разрыхлен или оттаян.
Засыпка пазух фундаментов в зимнее время должна производиться с соблюдением следующих требований:
- – применять мерзлый грунт не допускается;
- – влажность грунтов не должна превышать 50% предела текучести;
- – нельзя засыпать пазухи во время сильных метелей и снегопадов.
Интенсивность засыпки пазух в зимнее время должна исключать образование мерзлой корки на ранее отсыпанном слое.
Ниже приводятся ориентировочные показатели смерзания грунтов.
Температура воздуха, °С | –5 | –10 | –20 | –30 |
Период смерзания, мин | 90 | 60 | 40 | 20 |

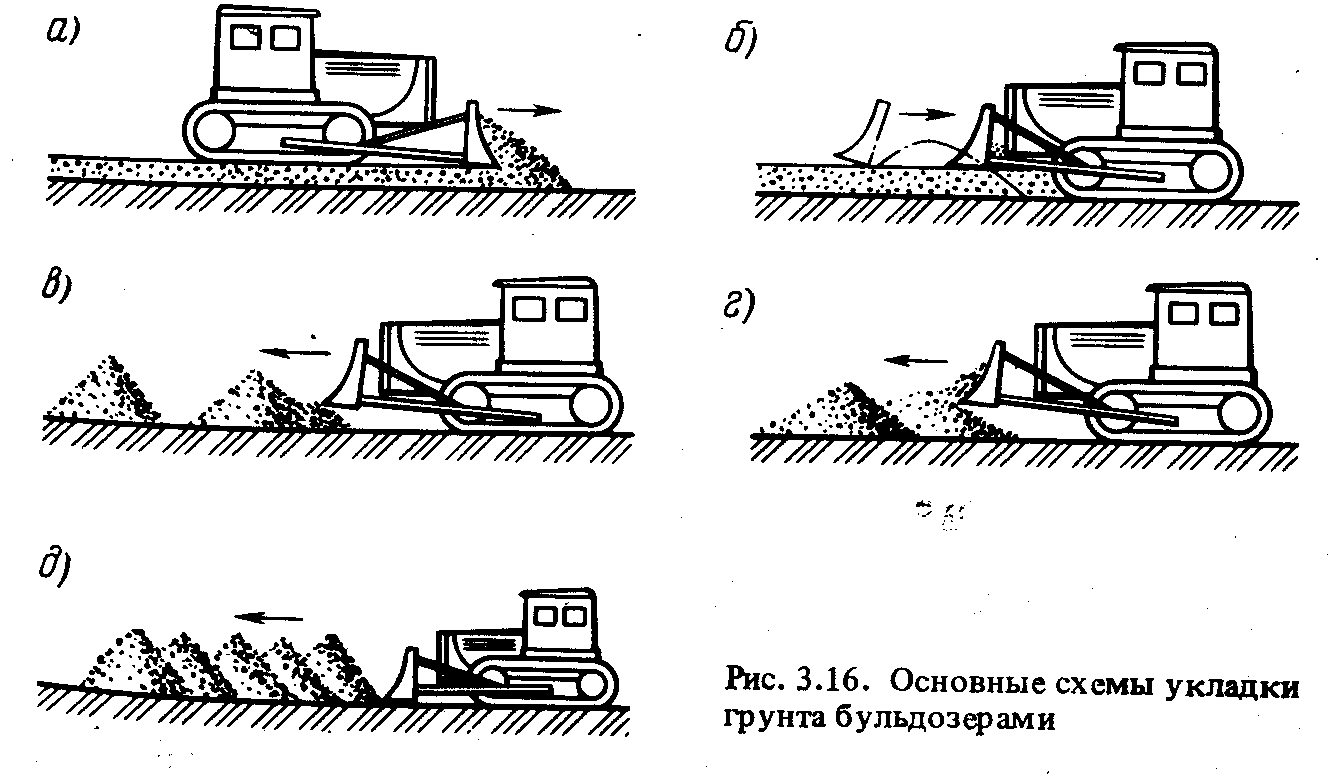

Для уплотнения грунта в зимних условиях следует использовать преимущественно трамбующие машины или плиты тяжелого типа.
Песчаные подушки под фундаментами здания устраивают, как правило, в теплое время года, в зимнее время запрещается укладывать смерзшиеся комья грунта, льда и снега. Предварительно разрыхленные скальные грунты, гравий, щебень, крупный и средней крупности песок — это грунты, применяемые в зимних условиях без ограничения для насыпей.
Несвязные грунты укладывают и уплотняют так же, как в летнее время, причем они не требуют дополнительного увлажнения.
Глинистые грунты можно использовать, для насыпей, если влажность их не превышает границы раскатывания. Допускается применение также мелких и пылеватых песков.
Отсыпка насыпей из жирных глин; меловых, тальковых и трепельных грунтов запрещается. Ниже приведена зависимость времени выемки грунта и его уплотнения от температуры наружного воздуха.
Время, затрачиваемое на разработку, транспортирование и укладку в насыпь, ч | 2—3 | 1—2 | Менее 1 |
Температура наружного воздуха, °С | 2—10 | 10—20 | 20—30 |
При ветреной погоде эти значения надо уменьшить в 2 раза. Температура талого грунта в момент окончания уплотнения должна быть не ниже 2° С.
Выпавший снег необходимо удалять с поверхности земляного сооружения.
Лучшим способом уплотнения грунтов в зимнее время является трамбование, при котором можно вести отсыпку грунта наиболее толстыми слоями и укладывать в насыпь более крупные куски мерзлого грунта.
Смородинов М.И. Справочник по общестроительным работам. Основания и фундаменты
Основные задачи сметы
Разработка и заполнение сметы позволяет решить сразу три важнейших задачи, всегда стоящих перед любым подрядчиком и заказчиком:
определение стоимости строительства или проведения каких-либо работ. В современных условиях сметная цена является важнейшим параметром, жизненно необходимым для всех участников строительного процесса. Заказчику интересно не переплачивать, а подрядчику — получить достойное вознаграждение за работу. Грамотно составленная смета позволяет учесть пожелания обеих сторон и получить устраивающую всех сумму;
разработка календарного плана
Сроки возведения здания или выполнения каких-либо работ нередко представляют для заказчика не меньшую важность, чем их стоимость. От этого зависит своевременная сдача объекта и, естественно, получение вознаграждения, возможно, с премией
Смета на работы, выполненная по образцу, предоставляет строителям всю необходимую информацию для разработки календарного плана;
разработка графика поставки материалов. При грамотном заполнении сметы становится ясна потребность в материалах и механизмах, что в сочетании с календарным планом позволяет составить и еще один важнейший для бесперебойной работы строителей документ — график поставки материалов. Эффективно работающие строительные организации не производят закупку материалов сразу на весь объект — это просто замораживает деньги, которые значительно эффективнее потратить на что-то более важное в данный момент, а также требует значительных расходов на складирование и т.д. Также крайне невыгодны любые простои техники и рабочих, что чревато не менее серьезными дополнительными затратами.
В качестве итога можно сказать следующее: оформление сметы позволяет не только понять стоимость строительства или отдельного этапа работ, но и эффективно спланировать их выполнение.
Принцип и технология уплотнения материала для засыпки фундамента
Согласно с положениями СНИП, материалом для обратной засыпки могут выступать самые разные грунтовые смеси, о которых мы поговорим ниже. Но, есть одно условие – характеристики (влажность и параметр уплотнения) будут способствовать эффективному уплотнению насыпного слоя. Рекомендованный коэффициент уплотнения – 0,95–0,98. Структура плотная, просто так ее не добиться. Вот почему технология предусматривает поэтапную трамбовку материала, слой за слоем небольшой толщины.
Совет! Если просто засыпать в пазухи смесь и выполнить трамбование, то нижние слои не будут иметь нужного коэффициента уплотнения. Поэтому все работы могут оказаться напрасными.
Засыпка траншеи или котлована фундамента начинается с первого слоя материала. Он засыпается на заранее подготовленную поверхность из песчано-гравийной смеси, толщина которой составляет от 15 до 20 см. После этого грунт нужно выровнять. Для этой цели подойдет шанцевый инструмент и ручная трамбовка. Нужно пройти вдоль кромки, которая прилегает к стенке ленточного основания. При этом первые манипуляции выполняются с усилием не больше 70% от нормативной величины используемого материала. Последующие проходы по засыпке нужно выполнять с перекрытием прошлого следа на треть или четверть ширины. Это нужно для того, чтобы позволить плите вибратора уплотнять пространство над рабочим элементом не меньше двух минут.
Важно! В случае когда ширина пазуха для засыпки небольшая, примерно 15–20 см, то кромка, примыкающая к бетону, подбивается ногой. При этом нужно добиться идеального уплотнения грунта на ответственных участках.
Хоть внешне этот метод примитивен, благодаря ему предоставляется возможность решения проблемы уплотнения в зонах, где тяжелая ручная трамбовка или электрооборудование легко повредит теплоизоляционный слой стенок фундамента
Хоть внешне этот метод примитивен, благодаря ему предоставляется возможность решения проблемы уплотнения в зонах, где тяжелая ручная трамбовка или электрооборудование легко повредит теплоизоляционный слой стенок фундамента.
Что касается верхних слоев обратных пазух, то их нужно укладывать при максимальной нагрузке и давлении. Если здание большое, двухэтажный коттедж или дом, то можно использовать ручной и моторизированный виброкаток. Он поможет прекрасно уплотнить песок и глину в нужных местах.
Последний этап обратной засыпки траншеи, создание отмостки фундамента, сделанной с уклоном для отведения влаги от основания. При этом обустройством этой части конструкции нужно заняться чем быстрее. Все дело в том, что поверхность грунта, примыкающая к зданию, будет уязвима перед влагой и водой.
Обратите внимание! Профессионалы не советуют заниматься строительством фундамента и процессом обратной засыпки зимой. Почему? В грунте находится много льда и снега. А это значит, что материал имеет плохие уплотняющие качества
Добиться эффективной трамбовки и нужного коэффициента уплотнения пазухов котлована будет очень сложно
А это значит, что материал имеет плохие уплотняющие качества. Добиться эффективной трамбовки и нужного коэффициента уплотнения пазухов котлована будет очень сложно.
Итак, если разделить весь процесс обратной засыпки фундамента, то он состоит из таких шагов:
- Проверка грунта, очищение пазух котлована или траншеи.
- Проверка влажность грунта. Почва должна быть не слишком сухой и не слишком мокрой. Для пучинистого грунта – это 12–15% влажности, а для тяжелого – 20%. При необходимости, грунт увлажняется или высушивается.
- Устраивается песчано-гравийный слой.
- Засыпается первый небольшой слой выбранного материала. Он равен от 30 до 50 см. В него не должна входить плодородная почва, камни и другие включения. Заполняется цоколь.
- Остается выполнить уплотнение каждого слоя.
О том, как сделать уплотнение траншей, которые предназначаются для инженерных коммуникаций, вы узнаете из данного видео.
Увидеть особенности и процесс обратной засыпки можно на этом видео.
Процесс засыпки песком или грунтом
Если пазухи будут засыпаться песком, то необходимо обеспечить наличие чистой и просеянной смеси, в которой не будет частиц глины и мусора. Укладывается материал послойно, толщина каждого составляет до 30 см.
Органические составы подвержены гниению, поэтому полученная насыпка для пазух фундамента будет со временем проседать. Это провоцирует разность давления под фундаментом, грунт проседает, конструкция испытывает сильнейшие нагрузки, начинает разрушаться.
Поэтому при засыпке песком требуется внимание уделить и утрамбовке, она выполняется только механическим способом. После уплотнения весь участок сверху защищается отмосткой выбранного типа, устраивается дренаж
Этапы проведения строительной работы
Чтобы проводить строительную операцию, необходимо воспользоваться рабочими чертежами, придерживаться инструкций и технических правил.
Конструктивные подходы засыпки, по особенностям, индивидуально решаются в каждом конкретном случае и определяются подрядной бригадой:
обозначается объем работ; рассматриваются условия строительства, грунт; изучаются подъездные пути (если работы будут осуществляться с помощью техники), обращается внимание на погодные условия. Далее разрабатывается технологическая карта по формуле для объема дренирующего грунта:
Далее разрабатывается технологическая карта по формуле для объема дренирующего грунта:
Строительные и монтажные работы прорабатывает технолог по формуле:
Чтобы определить нужную плотность грунта при засыпке углублений ямы или котлована, в проекте указываются данные по исследованию грунтовой смеси в лабораторных условиях, с помощью метода стандартного уплотнения.
Такой способ устанавливает оптимальную влажность и максимальную плотность, которая должна быть не менее показателя – 0,95.
Расчет объема работ по обратной засыпке траншеи определяется по следующей формуле:
Затем этапы работ отсыпки включают в себя следующую последовательность.
- Проведение подготовительных работ:
- удаление избыточной влаги в котловане;
- заливка бетоном фундамента, и проверка его на прочность;
- выполнение гидроизоляции стен котлована;
- уборка строительного мусора;
- окончание объема монтажных работ;
- расчет необходимого количества строительной смеси для засыпки. Объем грунта для засыпки углублений в котловане определяется как разность между объемом выемки и монтируемых фундаментных блоков.
- Подвоз и разгрузка строительного материала.
- Послойное засыпание и уплотнение грунта.
- Заливка цементным молочком (при необходимости).
- Проверка выполненной работы и ее сдача.
Пример исполнительной схемы обратной засыпки котлована можно скачать здесь.
Общий пошаговый порядок проведения обратной засыпки котлована можно представить в виде схемы:
Выполнение работ с помощью транспортных средств (например, экскаватора) указано в документе ТТК 01.09.01. документе.
Скачать типовую карту можно здесь.
С техническими рекомендациями по производству можно ознакомиться на тут.
Засыпка углублений требует соблюдения технических условий и последовательности действий.
Более детально ее можно описать так:
- Увлажненный грунтовой материал насыпают не весь сразу, а постепенно, распределяя его по всему периметру.
- Каждый тонкий предыдущий слой хорошо трамбуется, он не должен быть более 20 см, поэтому его считают тонким.
- Укладка каждого слоя сопровождается проливкой цементного молочка.
- Затем снова насыпается следующий слой и утрамбовывается, пока не будут достигнуты показатели (высота) засыпки грунтовой смеси.

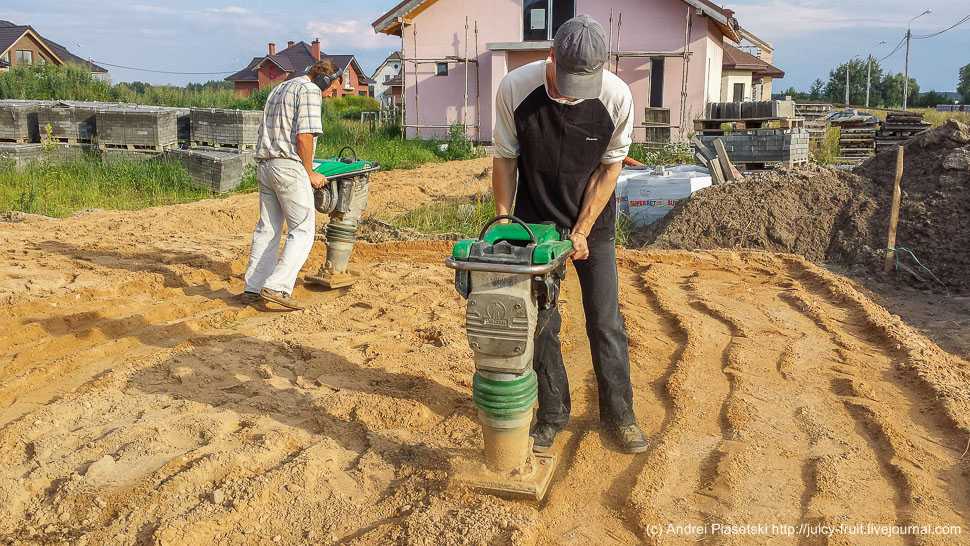

- Окончание уплотнения проводится с помощью виброплиты – современного строительного механизма.
При устройстве вентиляции, материал насыпают на 30 см ниже предполагаемых отверстий.
При выполнении задачи по засыпке пазух важно придерживаться также следующих правил:
Начинать процесс нужно только тогда, когда готов фундамент, окончены работы по установке гидроизоляции и монтажу плит для перекрытия. Ручной способ используется в любом случае, после механического
К кромке откоса от фундамента нужно двигаться постепенно, соблюдая меры предосторожности. Любой используемый грунтовый материал подлежит обязательному уплотнению
Виброплита всегда применяется в конце процесса. Во время засыпки, для избежания повреждения гидроизоляционного слоя, его прикрывают плитами из асбоцемента. При послойной утрамбовке, толщина используемого грунтового слоя не должна превышать 0,25 м. Верхнюю прослойку почвы трамбуют до уровня устройства отмостков. Перед укладкой коммуникационных труб, под них нужно насыпать подушку 0,3 м из песка или гравийных смесей, не применяя утрамбовку. Затем сверху укладывают выбранный грунтовый слой, и хорошо уплотняют.. Чтобы максимально эффективно и правильно провести данные строительные работы, необходимо подробно изучить требования к строительным нормам, и следовать им при каждом этапе
Соблюдение правил гарантирует качество и целостность основы – фундамента, а значит и всей будущей постройки
Чтобы максимально эффективно и правильно провести данные строительные работы, необходимо подробно изучить требования к строительным нормам, и следовать им при каждом этапе. Соблюдение правил гарантирует качество и целостность основы – фундамента, а значит и всей будущей постройки.
Порядок действий
После прокладки труб в траншеи на мягком грунте — «постель» выполняется их присыпка слоем мелкого песка 0.2м над ними.
Засыпку труб осуществляют в любом климатическом периоде, практически сразу после завершения монтажных работ:
- Предварительно перед засыпкой проверяют соответствие выполненных работ проекту, исправность установленных линий инженерных сетей и плотность их прилегания к днищу выработки;
- устраивают подъездные пути для перемещения грунта, и техники;
- оформляют письменный допуск на засыпку сетей;
- засыпку труб ведут таким образом, чтобы предотвратить поперечное движение труб. С этой целью трубы специально закрепляют точечной присыпкой экскаватором.
- Процесс засыпки выполняют по разработанной подрядной организацией технологической карте.
- После завершения работ по уплотнению почвы объект представляют авторскому и техническому надзорам.
Формула подсчета объема работ
Это важный этап строительства, от него будет в конечном итоге зависеть стоимость технологического заполнения траншеи грунтом.

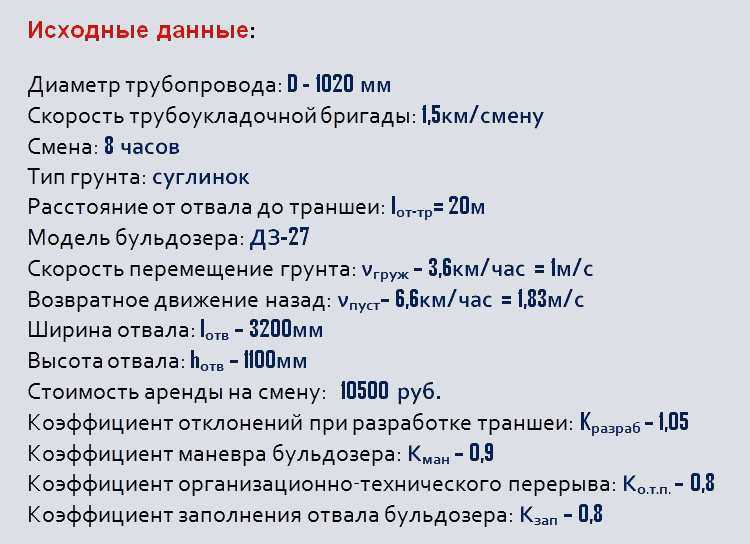

Например, для следующих исходных данных вначале выполняется расчет объема грунта для засыпки, затем объем вывоза грунта одной единицей транспорта, количество ходок, временные показатели и стоимость аренды:
Эти расчеты дадут возможность определить необходимый парк бульдозеров для производства работ:
Все необходимые расчеты сводятся в таблицу:
Эксплуатационная производительность экскаватора в рабочую смену устанавливается следующим образом: Пэ=60*c*g*n1*k1*k3, где:
- c — длительность смены;
- n1 — число выполняемых действий ковшом в минуту;
- k1 — коэффициент эксплуатации экскаватора;
- k3 — коэффициент эксплуатации ковша;
- g — емкость ковша экскаватора.
Уплотнение насыпного грунта
Технологические операции со всеми подробностями приведены в техрекомендациях ТР 73–98, где отображены требования по уплотнению грунта при выполнении таких работ.
После чего процесс засыпания проходит по следующей схеме:
- 4 зону наполняют и трамбуют лопатами.
- 2 и 3 зоны наполняют лопатами, а ручными трамбовками уплотняют, кроме зоны 1 над трубой.
- 5 зону наполняют при применении экскаватора, трамбуют механическими трамбовками.
При уклоне выемки 20 и более градусов, почву фиксируют, чтобы она не сползала и не смогла быть вымытой водой.
Расценки в смете по ГЭСН
Расчет сметы выполнения обратной засыпки выполняется по базе ГЭСН, при этом рассчитывается потребность в технике и материальных ресурсах:
Ведомость потребности в машинах, инструменте, инвентаре:
Далее рассчитываются расход материалов, необходимых для обслуживания бульдозера и катка и сводятся в таблицу из расчета на 1000 м3:
Затраты машинного времени и трудозатраты при выполнении обратной засыпки со смонтированными инженерно-техническими линиями определяют по Единым государственным нормам и расценкам.
Продолжительность таких работ определяется календарным планом и представлена в таблице:
Региональные цены
Засыпка траншей при монтаже коммунальных и производственных инженерных сетей выполняются во всех регионах России.
Понятно, что в том случае если она арендует транспорт, работа будет стоить дороже, а проходить, скорее всего, медленнее.
Согласно предложениям, которые имеются в открытом доступе по состоянию на 1.06.2020 года, цены на обратную засыпку траншеи выглядят следующим образом:
Технологические операции | Цена, руб. | Цена, руб. | Цена, руб. | Цена, руб. | Цена, руб. |
Регионы | Москва | Краснодар | Томск | Вологда | Мурманск |
Уплотнение грунта, м3 | 500 | 430 | 610 | 410 | 580 |
Механическая обратная засыпка грунта, м3 | 600 | 500 | 740 | 540 | 710 |
Ручная засыпка в пазухи с трамбовкой и увлажнением водой, м3 | 800 | 600 | 1000 | 710 | 900 |
Ручное перемещение грунта с выравниванием и трамбовкой , т | 130 | 120 | 250 | 170 | 230 |
Обратная засыпка послойным методом с трамбовкой, м3 | 300 | 240 | 500 | 350 | 420 |
Подсыпка песком до 150 мм, м3 | 700 | 560 | 890 | 610 | 800 |
Механическое передвижение грунта, м3 | 750 | 650 | 900 | 590 | 780 |
Форма объектной сметы на выполнение работ
Достаточно часто, особенно при возведении крупных объектов, составляется сразу несколько так называемых локальных смет, то есть отдельных расчетов по каждому виду выполняемых работ. В этом случае для получения общей стоимости строительства их объединяют в общую объектную смету, образец бланка которой показан на следующем фото.
Объектная смета
Составление и заполнение объектной сметы позволяет свести воедино всю информацию о строящемся объекте, даже когда отдельные этапы его возведения выполняются различными подрядчиками. Нередко локальные сметы при этом также рассчитываются ими
Поэтому обобщение всех разрозненных данных крайне важно для любого заказчика или инвестора
