Конструктивные отличия котлована и траншеи
Котлован – это яма, которая выкапывается для проведения какой-либо строительной работы. Его основное назначение — создание фундамента для здания или сооружения. Кроме того, котлован может использоваться для укрытия от неблагоприятных погодных условий, перевозки грузов или как место для временной остановки.
Траншея – это узкий, глубокий канал, выкопанный для укладки кабелей, труб или дренажных систем. Траншея может быть использована для установки линий электропередачи, водоснабжения, канализации, а также для проведения коммуникаций. Они необходимы для прокладки труб, которые могут доставлять воду или тепло в здание.
Основное отличие между котлованом и траншеей заключается в их назначении и конструкции. Траншея обычно выкапывается в сквозное отверстие с минимальными стенками. Котлован является строительным элементом и должен быть значительно больше, чем траншея. Он имеет более толстые стенки и глубокую яму.
Таким образом, конструктивные отличия котлована и траншеи определяются целью, которую они должны служить, и выражаются в размерах, форме и стенках. Котлован нужен для создания фундамента или временной убежища, поэтому он является более прочным и глубоким. Траншея используется для прокладки канализации, труб и систем дренажа, поэтому она имеет узкий профиль и низкие стенки.
Что это такое?
При появлении воды на строительной площадке, она заполняет все пустоты и полости
Ситуация усугубляется, когда уже уложены трубы канализации, водопровода или газопровода, но обратная засыпка еще не произведена.
Если в траншее лежит электрический кабель, попадание воды в нее крайне нежелательно. Во избежание подобных ситуаций делают водоотлив из траншей.
Водоотлив из траншеи – это отведение и удаление вод, образовавшихся внутри вертикальных и горизонтальных выработок грунта.
Все процедуры по производству временного водоотлива из траншеи осуществляются до начала земляных работ. Для выполнения задачи делают дренажные канавы, а также устанавливают насосы. Если траншея проходит с заглублением, в этом месте монтируют водосборный колодец, который закрепляют досками и засыпают снизу гравием или щебнем.
Зачем нужно организовывать откачку воды?
Основной задачей организации водоотлива является удаление воды, образовавшейся в траншее. Искусственное понижение уровня грунтовых вод заключается в откачке появившейся жидкости.
Чтобы поддерживать надлежащий уровень воды, приемлемый для работы техники и персонала, необходимо постоянно откачивать жидкость из канавы. Для этого используются специализированные насосы, они работают до тех пор, пока все строительные работы по укладке трубопровода и рытью траншеи не будут завершены.
Уход грунтовых вод осуществляется через выемки дна разработанной траншеи, а также через откосы. В процессе эксплуатации такой системы откосы могут разрушаться. Поэтому рекомендуется использовать шпунтовые ограждения стенок траншеи и укрепление.
Траншея под фундамент без экскаватора
Копка траншеи под фундамент без экскаватора обходится значительно дешевле, чем с применением спецтехники.
Для этого потребуется нанять 3-4 человека. Ручная разработка грунта намного легче контролируется.
Из материалов вам потребуются:
- доски;
- колышки;
- шпагат.
Из инструментов надо подготовить:
- защитные очки и перчатки;
- карандаш и рулетку;
- пилу ручную или циркулярную;
- молоток;
- строительный уровень;
- лопаты;
- тачки.
На рытьё траншеи своими силами уйдёт несколько дней.
Разметка траншеи фундамента
При разметке траншеи фундамента необходимо учитывать такие факты, как:
- траншея должна располагаться от границы соседних участков на расстоянии не менее 3 м;
- разметка траншеи делается строго по размерам стенок фундамента.
Для более удобного выполнения работы можно сделать ширину траншеи на 10 см больше.
Для начала делается разметка по периметру. Для этого по углам вбиваются колышки из арматуры и между ними натягивается леска. Проверьте углы. Они должны быть равны 90 градусам. После этого размечаются границы стенок фундамента.
Планируя траншею под фундамент, определите месторасположение дренажного колодца. Он должен разместиться в нижней точке периметра фундамента, так как в него будет стекать вся вода из котлована. Найти эту низкую точку можно с помощью водяного уровня.
Более подробно: Как правильно выполнить разметку под разные фундаменты
Разработка котлована и траншеи под фундамент дома
По разметке копается котлован с одинаковой глубиной по всей протяженности.
Дно траншеи необходимо делать с уклоном в сторону дренажного колодца.
Начинается копка траншеи фундамента со снятия верхнего слоя почвы. Плодородный слой почвы можно в дальнейшем использовать на участке для культурных растений. А вот последующие слои грунта надлежит аккуратно складывать возле траншеи и постепенно вывозить тачкой для дальнейшей утилизации либо для обратной засыпки.
При копании траншеи необходимо регулярно контролировать её глубину. Когда траншея готова, на дно укладывается слой геотекстиля. Сверху насыпается подушка из гравия и песка, толщиной 10-15 см. После укладки подушки устанавливается опалубка и заливается фундамент.
Подводя итог, можно отметить, что если соблюдать все правила при рытье котлованов и траншей под фундамент частного дома, то этот процесс пройдёт легко и без каких-либо осложнений. Для этого надо подготовить всё необходимое для работы, составить подробный план действий и запастись свободным временем.
Искусственное закрепление грунта
В закреплении нуждаются слабые грунты. Оно может быть временным или постоянным. Временное – это замораживание. А постоянные виды выглядят так:
- Силикатизация.
- Полимеризация.
- Битумизация.
- Цементация.
Замораживание проводят с целью создания ледогрунтовой оболочки. Проводят в сильно водонасыщенных грунтах, которые именуются плывунами. Для этого в грунт опускают стальные колонки, которые выполняют функцию холодильных установок. После того, как грунт прошел длительное охлаждение, он замерзает. После этого проводят все необходимые работы.
Цементация и битумизация основаны на инъектировании соответственно цементного раствора или разогретого битума в пористые грунты с высоким коэффициентом фильтрации.
Полимеризацию и силикатизацию проводят с целью закрепить грунты и увеличить их прочность.
План проведения земляных работ, требования к ним
Проведение земляных работ проходит в ряд этапов. Они прописаны в СНиП 3.02.01-87. Основные стадии процесса следующие:
- выполнение подготовительных мероприятий;
- опытно-производственная часть;
- создание котлована или траншеи;
- проведение контрольных мероприятий;
- приемка выполненных работ.
СНиП 3.02.01-87 предусматривает такие требования:
- разрабатывать рабочий проект допускается только специалистами, которые имеют нужную квалификацию, опыт;
- между ними должна быть обеспечена связь и координация действий в вопросах проектирования, строительства, инженерных решений;
- постоянно необходимо контролировать качество производства строительных работ на площадке;
- реализовывать проект должен персонал, имеющий соответствующую квалификацию;
- возведенное сооружение допускается использовать только назначению согласно с проектом;
- мероприятия по техническому обслуживанию конструкции и сопутствующих ей инженерных коммуникаций должны поддерживать ее в безопасном, рабочем состояние все время эксплуатации.
При рытье котлованов и траншей необходимо придерживаться предписаний:
- правил организации их строительства;
- норм проведения геодезических работ;
- нормативов по охране труда;
- разделов правил пожарной безопасности, касающихся проведения строительных работ.
Огороженная стройплощадка с закрепленными стенами котлована
Земляные сооружения должны создаваться строго по действующему проекту.
Ведение работ взрывным метолом требует соблюдения соответствующих правил безопасности при их производстве.
Применяемые в работе материалы, конструкции, изделия должны отвечать требованиям стандартов и проекта. Их замену допускается проводить только после предварительного согласования с организацией, разработавшей документацию, заказчиком.
Выделяют такие виды контроля во время проведения земляных работ:
- входной;
- операционный;
- приемочный.
Контроль осуществляют в соответствии с СП 48.13330.
Приемка работ происходит с оформлением необходимой документации (актов), подтверждающих их выполнение.
Типовая технологическая карта (ТТК)
Типовая технологическая карта регламентирует процесс разработки грунта в траншеях при помощи одноковшового экскаватора в ходе прокладки трубопровода. Положения документа представлены в сокращении. Нормативную базу составляют следующие акты:
- СНиП_12-01-2004;
- СНиП_3.02.01-87;
- СНиП_12-04-2002;
- СНиП_3.05.04-85;
- СНиП_12-03-2001;
- СНиП_III-42-80.
Помимо этого, необходимо получить рабочую технологическую карту, провести инструктаж рабочих, создать подъездные пути и установить инвентарные сооружения в соответствии с генеральным строительным планом.
Далее осуществляется подготовка техники и необходимого оборудования, рабочие получают инструменты и средства индивидуальной защиты, создаются места для складирования инвентаря, зона проведения работ ограждается, обеспечивается связь, строительная площадка оснащается сигнализациями и противопожарным оборудованием. Только после этого составляется акт о готовности объекта к проведению работ.
Разновидности земляных работ в строительстве
Земляные работы обеспечивают подготовку площадки к заливке или укладке фундамента и дальнейшему строительству. Но чтобы получить хороший результат, рытье траншей, котлованов, ям для фундаментов, столбов, водопроводных, газовых труб и кабелей должно осуществляться в строгом соответствии с проектной документацией. После завершения строительства обязательно производится вывоз грунта, очистка площадок от мусора и их благоустройство.
Сегодня рытье траншей экскаваторомдля фундаментов и прокладки коммуникаций пользуется очень большим спросом. Однако не стоит забывать, что к земляным работам также относятся такие мероприятия:
- Возведение насыпей;
- Очистка водоемов;
- Укрепление дамб и берегов;
- Корчевание деревьев и пней;
- Планирование участков в дорожном строительстве;
- Засыпка площадок и заболоченных участков;
- Уплотнение, выемка, вывоз грунта и многие другие.
Все работы выполняются с применением различной спецтехники, например, рытье траншей производится экскаватором, разравнивание площадок – бульдозерами, работы по очистке водоемов выполняются с использованием илососов, а для бурения ям применяют ямобуры.
Требования СНиП и СП
Для организации траншейного крепления пользуются сводом правил СП 45.13330.2017. Этот свод считается актуализированным изданием СНиП 3.02.01-87.
Если грунты разрабатываются на большую глубину, то обязательно используется горизонтальное крепление. Во время земляных работ по устройству креплений стенок и откосов, необходимо соблюдать нормы и правила:
- стенки траншеи делают отвесными;
- все типы крепления, в том числе, заборные доски, должны плотно прилегать к грунту;
- если крепление или ограждение сплошное, то все его элементы должны плотно прилегать друг к другу;
- если крепление требует наличие зазоров, то их величина зависит от типа грунта;
- все стыки элементов выполняются впритык;
- распорное крепление должно плотно прилегать к доскам в перпендикулярном положении.
В слабых или пропитанных грунтах водой креплений с помощью досок невозможно. В таком случае целесообразнее использовать забойное или шпунтовое крепление.
Когда можно оставлять стенки и откосы без укрепления?
Так как стенки и откосы траншеи постоянно находятся под воздействием атмосферных, гидрологических и механических влияний, в процессе выполнения земляных работ, их необходимо укреплять. Но в соответствии со СНиП есть случаи, когда укрепление не потребуется.
Если не превышена указанная величина для разных типов грунта, то этап укрепления можно пропустить:
- Для песчаного грунта с примесями крупных обломков – 1 метр.
- Для супеси – 1,25 метра.
- Для суглинистой и глинистой почвы – 1,5 метра.
- Для плотной земли – 2 метра.
Например, если копается траншея в песчаной почве для прокладки водопровода, то ее глубина в среднем составит 70 см. В таком случае укрепление откосов и стенок траншеи не потребуется. Если же происходит рытье траншеи в плотном грунте, при этом глубина канавы составляет 2,5 метра – необходимо обязательное укрепление стенок канавы.
Вес одного кубического метра грунта в среднем составляет около 6 тонн. Если кусок такого объема упадет от стенки траншеи на работника, у человека нет шансов остаться без увечий. В большинстве случаев такие ситуации заканчиваются летальным исходом, поэтому при выборе укреплять траншею или нет, всегда лучше выбирать самый безопасный вариант.
Когда обязательно укреплять?
Крепление траншеи применяется в таких случаях:
- Актуальность и доступность. По правилам технологии разработки траншеи, чтобы ее укрепить можно воспользоваться созданием откосов.
Пологие откосы уменьшают риск появления обвалов в несколько раз. Не всегда создание откосов будет целесообразным и выгодным. Если нет возможности сделать откосы, то во время земляных работ используют укрепления.
- Стесненные условия работы. В случае, когда организовать откосы невозможно из-за небольшой ширины и глубины траншеи, используют укрепления.
- Воздействие грунтовых вод. Если откосы все же сделаны, но в данном участке грунтовые воды пролегают слишком близко, крепление стенок все равно понадобится. В любой момент откос может размыть вода, тогда произойдет нарушение целостности стенки – может испортиться труба с коммуникациями, а также возникнуть ситуация, опасная для жизни человека.
- Если глубина траншеи превышает показатели, установленные СНиП. Если траншея из песчаного грунта имеет глубину более 1 метра, из супеси более 1,25 метра, из глины более 1,5 метра, а из плотного грунта более 2 метров, то окоп подлежит укреплению.
Если траншея имеет глубину более 3 метров, то ее крепление должно происходить строго по индивидуально составленному проекту. Если в процессе производства работ в стенках и откосах обнаруживаются крупные элементы, камни, они обязательно извлекаются наружу, чтобы не нарушать технику безопасности.
Способы проведения земляных работ, используемые механизмы
В зависимости от грунта, в работах по обустройству траншей и котлованов используется разная техника, применяются различные методы ведения разработки участков под строительство. Они отличаются трудоемкостью и уровнем требуемых материальных затрат. Согласно СНиП 111-4-80 выделяет такие способы:
- гидромеханический;
- механический;
- проведение взрывных работ.
Механический способ разработки котлованов и траншей является основным. Суть его заключается в рытье грунта с применением землеройных (экскаваторов) машин, либо землеройно-транспортных (скреперов, бульдозеров, грейдеров).
Гидромеханический способ базируется на размывании грунтовой массы струей воды от гидромонитора. Затем происходит всасывание полученного раствора земснарядом.
Взрывные работы применяют в основном при проведении загородного строительства. Предварительно в земле бурят отверстия (скважины). Далее в них закладывают взрывчатку и подрывают ее. Образовавшуюся рыхлую массу вывозят с помощью техники.

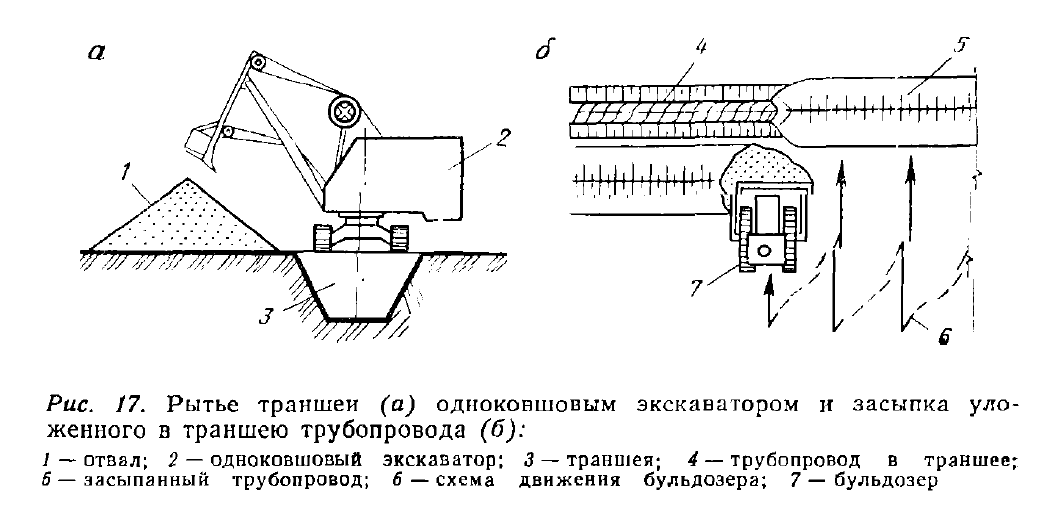

Механический способ рытья выемок
Механический способ состоит из ряда этапов:

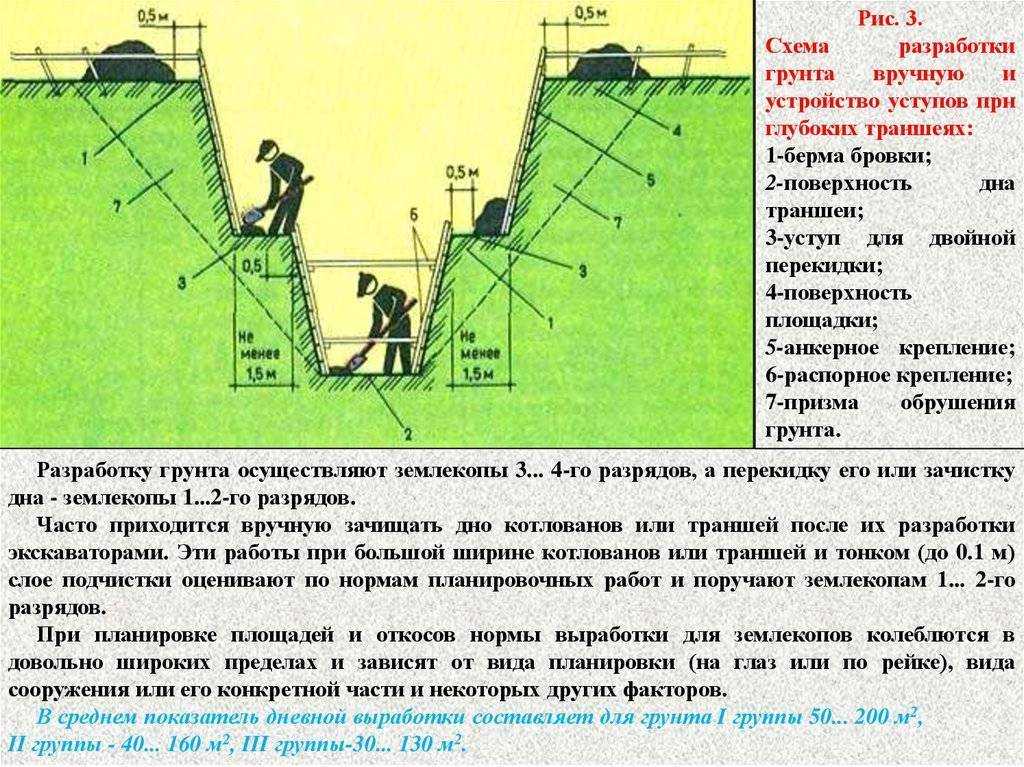

- рыхления грунта;
- разработки горной массы;
- ее транспортировки;
- выравнивания, уплотнения боковых уклонов и дна.
Работы по созданию выемок гидромеханическим способом проходят в следующей последовательности:
- обозначают с помощью ограждений, надписей, предупреждающих знаков зону рабочего участка;
- по нормам устанавливают гидромонитор, управляемый вручную оператором: расстояние от его насадки до стенки котлована должно быть не меньше высоты выемки, а до ближайшей воздушной ЛЭП – не менее двух промежутков, на которые способна подаваться струя воды данной техникой;
- за охранным периметром линий электропередачи размещают пульпопроводы, водоводы;
- ограждают места отвалов намытой земляной массы;
- производят размывание и выемку.
Управлять гидромонитором при грозе запрещается.
Проведение взрывных работ регламентируется соответствующими правилами.
Когда выполняют механическое разрыхление земляной массы ударным методом, тогда рабочие не должны находиться в радиусе 5 м от места проведения рыхления.
Крепить траншеи и котлованы можно разными способами, в зависимости от состояния грунта.
Крепление начинают ставить снизу после того, как пройдена некоторая глубина. Для крепления стенок укладывают доски толщиной не менее 40 мм с распорками из круглых бревен. Расстояние между распорками по вертикали не более 1 м. Стойки крепления устанавливают через 1.5 м. Над бровкой траншеи доски должны выступать на 15 см. В сухих грунтах делают горизонтально-рамное крепление (рис.6.7.1 а), состоящее из уложенных вдоль стен траншей досок с размещенными между ними распорками. Если грунт сухой оползающий, применяют горизонтально-сплошное крепление с досками, уложенными горизонтально вплотную друг к другу и вертикальными стойками с распорками.
Для сухих связанных грунтов при отсутствии грунтовых вод используют горизонтальное крепление с прозорами, с размещением горизонтальных досок на небольшом расстоянии друг от друга и установкой вертикальных стоек с распорками. Если разработку сухих связных грунтов выполняют при помощи механизмов, то используют вертикально-рамное крепление (рис.6.7.1 г), состоящее из вертикальных досок и распорок между ними. В сыпучих грунтах и грунтах с прослойкой плавуна устраивается вертикально-сплошное крепление из сплошных вертикальных стоек, забиваемых в грунт, и горизонтальных досок с распорками между ними. При наличии нижних водоносных слоев грунта применяют смешанное крепление, состоящее из сплошных досок и забойного крепления. При этом должны быть обеспечены интенсивный водоотлив, искусственное водопонижение.
Котлованы глубиной до 3м, как правило, крепятся инвентарными щитами 220×50 мм Крепления котлованов и траншей следует разбирать снизу-вверх, по мере обратной засыпки грунта и одновременно снимать не более двух-трех досок в нормальном грунте, не более одной доски – в плывунах. Перед удалением досок нижней части крепления выше должны устанавливаться временные косые распорки, причем старые распорки разрешается удалять только после установки новых; крепления должны разбираться в присутствии ответственного исполнителя работ. В местах, где разборка креплений может вызвать повреждения строящихся сооружений, а также в грунтах-плывунах возможно крепления частично или полностью
оставлять в грунте.
Во время разработки котлованов должен осуществляться мониторинг за состоянием близкорасположенных зданий и сооружений.
При разработке траншей и котлованов в стесненных условиях или в водонасыщенных грунтах, когда при этом невозможно обеспечить требуемое заложение откосов, подрядной организации выполнить крепление вертикальных стенок выемки с помощью инвентарных деревянных щитов и распорок.
Перед началом работ и во время работ в траншее контролировать воздушную среду на содержание в воздухе углеводородов (ПДК должно быть не более 300 мг/м 3).
При разработке траншеи должен выполняться геодезический контроль отметок дна траншеи.
До начала работ по засыпке котлована (траншеи) должно быть проверено проектное положение фундамента (трубопровода) и качество изоляции.
Обратную засыпку траншей (котлованов) выполнять бульдозером, в стесненных условиях – экскаватором, на пересечении с действующими подземными коммуникациями – вручную.
Где брать постоянные значения?
Существует ряд обязательных требований к проведению земляных работ, которые учитываются при проектировании строительства.
Например, в СП 45.13330.2012 по земляным сооружениям приводится таблица минимальной ширины траншей, рассчитанной с способа разработки грунта и способа соединения труб:
Способ укладки трубопровода | Ширина при сварном соединении | Ширина при муфтовом, фланцевом соединении |
Отдельными секциями если наружный диаметр труб:
|
|
|
Тоже при узкотраншейном методе (Ø до 219 мм) без спуска людей в траншеи | ||
Отдельными трубами при диаметре:
|
|
|
Здесь же приведена таблица минимальных размеров приямков с учетом вида труб, способа соединений, уплотнителя, условного прохода трубопровода.
Разработка котлована
Перед устройством котлована проводится его разработка. Если работами вы планируете заняться самостоятельно, то понадобится много времени, терпения и сил. Но это позволит сэкономить. Работы следует начинать с определения глубины котлована. Для того чтобы узнать, каков будет объем котлована, необходимо воспользоваться формулой v= н/6 (2а + а1) в + (2а1 + а) в1. Высота котлована определяется буквой н, тогда как размеры сторон – это а и в. Длина котлована по верхней части – это а1 и в1. А вот коэффициент откоса обозначается буквой т.
Как только удастся определить объем котлована, необходимо рассчитать объем засыпки. Для этого из объема котлована вычитается общий объем. Глубину можно определить по грунту, а не по черновой отметке. Перед выемкой почвы следует определить глубину, на которой будет осуществляться копка. Это значение определяется составом почвы и нагрузкой от самого дома. Для определения давления здания на фундамент следует использовать формулу а = f/a (мн/m*m). При этом нагрузка от здания будет разделена на площадь нижней части основания. Как только размеры котлована были определены, можно приступать к его выкапыванию.
Технологии закрепления грунтов
В зависимости от геологических характеристик строительного участка и климатических особенностей местности, глубины выемки, особенностей сооружаемой или реконструируемой постройки на практике применяют различные способы закрепления грунтов. Технологии позволяют улучшить их в плане сопротивления разрушению. В СНиП111-4-80 выделены следующие способы закрепления:
- термический;
- цементный;
- с помощью цементного раствора.
Очень часто используют различные виды механических креплений. По конструкции различают такие их типы:
- подкосные;
- консольно-распорные;
- распорные;
- консольно-анкерные;
- консольные.
Выбор типа крепления производят на основании вышеизложенных факторов, влияющих на правильное проведение работ.
По исполнению и возможности быстрого монтажа-демонтажа выделяют следующие разновидности крепежа:
- стационарный;
- инвентарный;
- с промежутками;
- сплошной.
Закрепление стен выемки
Верхняя часть креплений после их монтажа должна возвышаться над бровкой котлована или траншеи более чем на 0,15 м. При этом саму установку выполняют сверху вниз во время выемки земляных масс, а разборку – в обратном направлении при засыпке.
Распорный тип креплений получил наибольшее распространение. Используют данный вариант, если глубина траншеи не превышает 3 м. Состоит конструкция из таких элементов:
- щитов;
- распорок винтовых, либо рам;
- стоек.
Закрепление боковых поверхностей траншей проводят сразу после их отрывки.
На слабых, влажных почвах используют консольно-распорные или консольные типы креплений. Глубина выемок при этом должна находиться в пределах 3 м.
Разновидностью креплений консольного типа являются шпунтовые. Ими закрепляют стены глубоких котлованов, где присутствуют большое давление с боков и тяжелые гидрогеологические условия.
Подкосные ограждения используют редко, потому что они затрудняют проведение работ.
В роликах ниже показаны различные способы закрепления грунта склонов котлована.
Процесс формирования уклона экскаватором продемонстрирован в следующих видео.
https://youtube.com/watch?v=i098DSt_tYU
Придание устойчивости боковым поверхностям котлованов – это первое требование, которое предъявляется при их создании. С целью обеспечения безопасных условий труда, предотвращения осыпей и соблюдения технологии строительства возводят выемки с откосами требуемой крутизны.
Если глубина котлована не превышает 1 м, то на любом виде грунта уклон на боковых поверхностях не делают, а для твердых пород оставляют вертикальные стены выемки и при заглублениях до 2 м. Откосы котлованов формируют по таблицам СНиП, если глубина до 5 м. После превышения этого значения – выполняют специальные расчеты.
Разработка котлована
Перед устройством котлована проводится его разработка. Если работами вы планируете заняться самостоятельно, то понадобится много времени, терпения и сил. Но это позволит сэкономить. Работы следует начинать с определения глубины котлована. Для того чтобы узнать, каков будет объем котлована, необходимо воспользоваться формулой v= н/6 (2а + а1) в + (2а1 + а) в1. Высота котлована определяется буквой н, тогда как размеры сторон – это а и в. Длина котлована по верхней части – это а1 и в1. А вот коэффициент откоса обозначается буквой т.
Как только удастся определить объем котлована, необходимо рассчитать объем засыпки. Для этого из объема котлована вычитается общий объем. Глубину можно определить по грунту, а не по черновой отметке. Перед выемкой почвы следует определить глубину, на которой будет осуществляться копка. Это значение определяется составом почвы и нагрузкой от самого дома. Для определения давления здания на фундамент следует использовать формулу а = f/a (мн/m*m). При этом нагрузка от здания будет разделена на площадь нижней части основания. Как только размеры котлована были определены, можно приступать к его выкапыванию.
Нормативные данные для проектирования откосов
Устройство котлована с вертикальными без крепления стенками допускается, только при разработке:
- насыпных, песчаных или гравелистых грунтов на глубину не более 1м;
- супесчаных и суглинистых – не более чем на 1,25м;
- глинистых – на 1,5 м;
- особо плотных – на 2 м.
Если же требуется устройство котлована большей глубины, необходимо принять крутизну откосов, рекомендуемую СНиП с учетом типа грунта и глубины заложения. При этом если глубина котлована или траншеи превышает 5 м, то для определения устойчивости земляных масс выполняют расчет.
Крепление стенок котлована глубиной 2-3 м должно выполняться строго по типовому проекту.
В нормативной литературе крутизна откосов котлована и траншей измеряется как угол откоса (ɑ) или отношение высоты откоса к заложению (1:m). В СНиП эти данные приводятся в табличной форме отдельно для каждого типа грунта с учетом глубины выемки.
Если на участке присутствует несколько видов грунта, то крутизну откосов принимают, ориентируясь на самые неустойчивые слои.
В связи с тем, что даже при разработке котлована с откосами не исключена вероятность обрушения грунта под тяжестью машин, необходимо соблюдать требуемое в СНиП расстояние от подошвы откоса до места стояния техники.
Рассчитывая объем земляных работ, учитывают величину откосов, которые увеличивают ширину котлована на b=m*h.
Нормативы по обустройству въездных ворот и въезда
Относительно расположения места въезда на территорию участка принимает решение его владелец. При этом существует ряд общих требований, которые обязательны к выполнению. Обустройство въезда, как минимум, должно соответствовать нормам СНиП:
Нормы СНиП:
- Уровень въезда на территорию участка должен полностью соответствовать уровню подъездной дороги.
- Минимальная ширина въезда — 4 м, минимальная ширина площадки в месте соединения с дорогой — 8 м.
- Въезд на участок не должен препятствовать движению по основной дороге.
- Дренажные системы вдоль дороги (если они есть), должны оставаться неприкосновенными.
- Для закладки дренажа рекомендуется использовать трубы длиной 4,5 м и диаметром 30 см.
- Уклон трубы должен полностью соответствовать уровню уклона траншеи.
- Устройство дренажа необходимо, если въезд на участок проходит через канаву.
Из списка, приведенного выше, следует, что перед началом обустройства въезда, необходимо подробное ознакомление со строительными нормами, которые действуют в конкретном ТСЖ или поселке, а также выполнение главного условия — въезд на участок не должен влиять на пропускную способность основной дороги.
Что такое карьер?
Богданхода/Getty Images
2 минуты чтения
Опубликовано 18 ноября 2022 г.
Банкрейт обещание
В Bankrate мы стремимся помочь вам принимать более взвешенные финансовые решения. При этом мы строго придерживаемся
,
этот пост может содержать ссылки на продукты наших партнеров. Вот объяснение для .
Вопреки тому, как это звучит, «яма взаймы» — это не саркастический термин для обозначения того, что вы одолжили столько денег, что вы зарылись в финансовую яму. На самом деле, это вовсе не финансовый термин, а строительный: карьер — это яма, котлован или выемка, вырытая с целью извлечения гравия, глины, почвы или песка для использования в строительном проекте.
Как работают карьеры
Почти все проекты нового строительства включают земляные работы, предназначенные для обеспечения подходящей основы для всего, что строится. Ключевым аспектом является обеспечение того, чтобы грунтовые условия были стабильными для стабильного строительства.
При выполнении любого процесса, включающего планировку и земляные работы, часто необходимо привозить материалы с другого участка, чтобы обеспечить насыпной материал с правильными грунтовыми условиями. Эти материалы добываются из карьеров.
Карьер может быть закрытым или открытым. Закрытые карьеры представляют собой ямы, вырытые в земле, а полученный грубый материал часто используется для производства гравия. Эти карьеры часто заполняются водой. Карьеры представляют собой неглубокие выемки и обычно используются для добычи песка и глины. Они более подвержены эрозии.
Во многих штатах и округах действуют правила в отношении карьеров, и владельцам требуется разрешение на их эксплуатацию.
Карьеры и жилищное строительство
В новостройках часто используется наполнитель из карьеров при подготовке земли к строительству, чтобы создать стабильную основу с надлежащими условиями для данного конкретного участка. Но это также может быть полезно для индивидуальных, частных домов.
Например, предположим, что семья Смитов купила землю на красивом склоне холма и построила дом на вершине холма. Но поскольку у них есть маленькие дети, им нужен ровный задний двор, где дети могут безопасно играть. Они связываются с местной ландшафтной компанией, и бригада привозит гравий, почву и глиняные материалы, выкопанные из местных карьеров, чтобы построить прочное плоское основание, которое не будет разрушаться от частых или сильных дождей.
Итог
Карьеры — это буквально ямы, которые выкапываются для обеспечения насыпным материалом, таким как гравий или почва, для строительных проектов. Если вы строите новый дом и вам необходимо выровнять или стабилизировать свой участок, используя материалы из карьера, кредит на строительство может помочь вам профинансировать работу.
Разновидности котлованов
Прежде чем заняться устройством котлована, необходимо рассмотреть его основные разновидности. На сегодняшний день известны критерии, по которым котлованы классифицируются на отдельные подвиды. С ними следует ознакомиться:
- необходимость наличия угловых креплений;
- количество откосов или их отсутствие;
- наличие наклонных стенок траншеи или котлована.
Последний фактор определяется основанием, которое может быть плитным или ленточным. Если на участке планируется возводить ленточный фундамент, то котлован будет иметь вид траншеи, располагающейся по периметру и в тех местах, где будут несущие стены.
Если вы планируете возведение плитного фундамента с подвалом, то котлован должен располагаться по периметру дома и в том месте, где будет находиться цокольный этаж. Перед началом работы необходимо осуществить земляные работы, они предусматривают:
- определение типа почвы;
- проведение анализа здания;
- выполнение расчета глубины котлована;
- проведение анализа климатического состояния региона.
Тип почвы определяется специальной экспертизой. Этот этап является обязательным, ведь с его помощью можно определить глубину основания, что обеспечит надежность и прочность здания в процессе эксплуатации. Можно осуществить ещё и анализ здания, которое будет выстраиваться на участке. Необходимо знать вес постройки, а также нагрузку на фундамент
Важно предусмотреть наличие самых мелких деталей, вплоть до материалов отделки полов, стен и кровли
Выкопка траншей
Они необходимы для прокладки инженерных сетей или других схожих работ. В траншеях прокладывают:
- Водопроводы.
- Канализационные системы.
- Некоторые виды электропроводов.
- Трубопроводы.
Также фундамент под забор не обойдется без траншеи.
Мини-экскаваторы и экскаваторы-погрузчики выполняют роль копачей. Траншеи глубиной в несколько метров делают для проведения магистральных трубопроводов. Здесь подойдут крупногабаритные гусеничные экскаваторы. Конечно же, некоторые траншеи копаются лопатой, но это только в том случае, если у людей нет техники или она не может туда добраться.
