Демонтаж плит перекрытия

Демонтаж плит перекрытия: технология, этапы

Снос аварийных зданий и сооружений и объектов после пожара

Здания и сооружения с аварийными
участками, в том числе и от воздействия пожара, следует ликвидировать методами
демонтажа или обрушения. Обоснованный выбор метода сноса должен быть указан в
задании заказчика, согласованном с контролирующими органами.

При сносе объекта должны
выполняться все основные правила, последовательность и технология разборки
зданий, приведенные в настоящем разделе.

Снос здания может осуществляться
одним из обрушающих методов, приведенным в разделе 7 СП 325.1325800.2017. При
работе по сносу , особенно аварийных зданий, необходимо соблюдать требования
техники безопасности:

  • установка временных креплений;
  • ограждение территории;
  • установка лесов по фасадам здания, с натянутой сеткой в качестве защитного ограждения.

Источник — СП 325.1325800.2017 Здания и сооружения. Правила производства работ при демонтаже и утилизации.

Правила демонтажа производственных каркасных зданий (одноэтажных и многоэтажных)

Конструктивная система
производственных зданий промышленных объектов, как правило, каркасная из
стальных или железобетонных элементов.

По конструктивной схеме каркасы
могут быть рамными или связевыми.

В рамных каркасах устойчивость и
геометрическая неизменяемость в поперечном направлении обеспечивается рамами, в
продольном направлении – установкой стальных связей между колоннами в одном
шаге по каждому ряду колонн. Связи, как правило, устанавливаются в середине
температурного блока.

Объединение двух поперечных рам в
один блок с помощью диска перекрытия (покрытия) и связей по колоннам создает
жесткий связевой блок, обеспечивающий пространственную жесткость и
устойчивость.

В связевых каркасах устойчивость
и геометрическая неизменяемость зданий обеспечивается диском перекрытия
(покрытия) и устройством диафрагм жесткости между колоннами в обоих
направлениях или ядрами жесткости.

Диафрагмами или ядрами жесткости
могут служить и стены лестничных клеток.

Снос или демонтаж зданий должен
выполняться таким образом, чтобы в процессе разборки всегда оставалась
пространственно-устойчивая секция. Поэтому демонтаж конструкций здания следует
начинать в направлении от торцов здания и деформационного шва к связевым блокам
или ядрами жёсткости с обеих сторон. При необходимости предусматривается установка
временных элементов, обеспечивающих необходимую устойчивость. Конструкции
связевых блоков разбираются в последнюю очередь.

Демонтаж конструкций многоэтажных
зданий производится поярусно, (поэтажно), поэлементно. Производство работ на
последующем ярусе разрешается только после полного завершения работ на
предыдущем ярусе.

Демонтаж несущих конструкций одноэтажных каркасных зданий

Стропильные (подстропильные)
фермы (стальные или железобетонные) при разборке несущих и ограждающих
конструкций покрытия раскрепляются с помощью расчалок или распорок для
обеспечения устойчивости системы.

Демонтаж ферм производится в
следующей последовательности:

  • осуществляется строповка фермы (место строповки
    указывается в ППР);
  • при слабом натяжении стропы производится срезка
    болтов и сварных швов на колоннах;
  • производится подъем ферм на 0,5 м над местом
    установки;
  • ферма переносится к транспортному средству.

Транспортирование ферм
производится согласно требованиям к транспортированию новых изделий.

Демонтаж колонн многоэтажных
производственных зданий (стальных и железобетонных) производится в следующей
последовательности:

  • колонна после демонтажа ферм, если это требуется
    по результатам расчетов, раскрепляется для устойчивости двумя растяжками в
    плоскости наименьшей жесткости;
  • после строповки колонны производится разбивка
    обетонирования базы колонн и срезка анкерных фундаментных болтов (для стальных
    колонн), снятие временных связей;
  • железобетонная колонна, жестко защемленная в
    фундаменте, подрубается, при слабом натяжении строп, срезается оголенная
    арматура колонн, выбивается оставшийся бетон;
  • колонна поднимается над местом установки на 0,5
    м и переносится на склад временного хранения.

Колонны должны складываться в
штабели с деревянными прокладками – по правилам складирования новых колонн.

Демонтаж подкрановых балок
производится в следующей последовательности:

  • производится строповка подкрановых балок, места
    строповки указываются в ППР;
  • при слабом натяжении строп, производится срезка
    стальных соединительных деталей балки с колонной, срезка анкерных болтов;
  • балка с помощью гидроклина или домкрата
    отрывается от опорной плоскости и поднимается над местом установки на 0,5 м;
  • балка переносится к транспортному средству.

Демонтаж стальных подкрановых
балок длиной 12 м производится укрупненными секциями, включающими крановые
рельсы, тормозные устройства и упоры;

Демонтаж фундаментных балок,
производится в последовательности:

  • осуществляется разборка отмостки и выемка
    грунта, на глубину заложения фундамента, с помощью экскаватора;
  • удаляется бетон замоноличивания между балками –
    с помощью отбойных молотков;
  • балка отрывается от опорной плоскости с помощью
    гидроклина или домкрата;
  • балка поднимается на 0,5 м и переносится на
    склад временного хранения или в транспортное средство.

Демонтаж несущих и ограждающих конструкций каркаса одноэтажных производственных зданий (стальных и железобетонных)

Последовательность производства
работ:

  • демонтаж специальных конструкций (лестницы,
    смотровые площадки, пандусы, шахты, галереи, рельсовые пути);
  • демонтаж фонарей;
  • демонтаж кровли;
  • демонтаж кровельного ограждения и парапетных
    стеновых панелей;
  • демонтаж несущих конструкций покрытия
    (профнастил, железобетонные плиты);
  • демонтаж прогонов покрытия;
  • демонтаж фонарей;
  • демонтаж окон, дверей, виражей;
  • демонтаж стеновых панелей;
  • демонтаж несущих конструкций покрытия
    (стропильные и подстропильные фермы, балки);
  • демонтаж подкрановых балок;
  • демонтаж колонн;
  • разборка фундаментных балок и фундаментов;

При демонтаже конструкций зданий
необходимо обеспечивать устойчивость положения ферм и колонн, после
освобождения их от смежных поддерживающих конструкций.

Мероприятия по обеспечению
устойчивости конструкций при демонтаже и технологическая оснастка должны
содержаться в ППР.

6. Демонтаж стальных и железобетонных конструкций многоэтажных зданий

Последовательность производства
работ:

  • разборка кровли;
  • разборка кровельного ограждения и парапетных
    стеновых панелей;
  • разборка плит покрытия;
  • поэтажная разборка полов;
  • поэтажная разборка окон и дверей;
  • поэтажная разборка перегородок;
  • поэтажная разборка стеновых панелей;
  • поэтажная разборка плит перекрытия;
  • поэтажная разборка ригелей междуэтажных
    перекрытий;
  • поэтажная разборка колонн;
  • поэтажная разборка связевых устоев и диафрагм
    жесткости;
  • поэтажная разборка конструкций лестниц;
  • разборка фундаментных балок;
  • разборка стен подвалов и фундаментов;

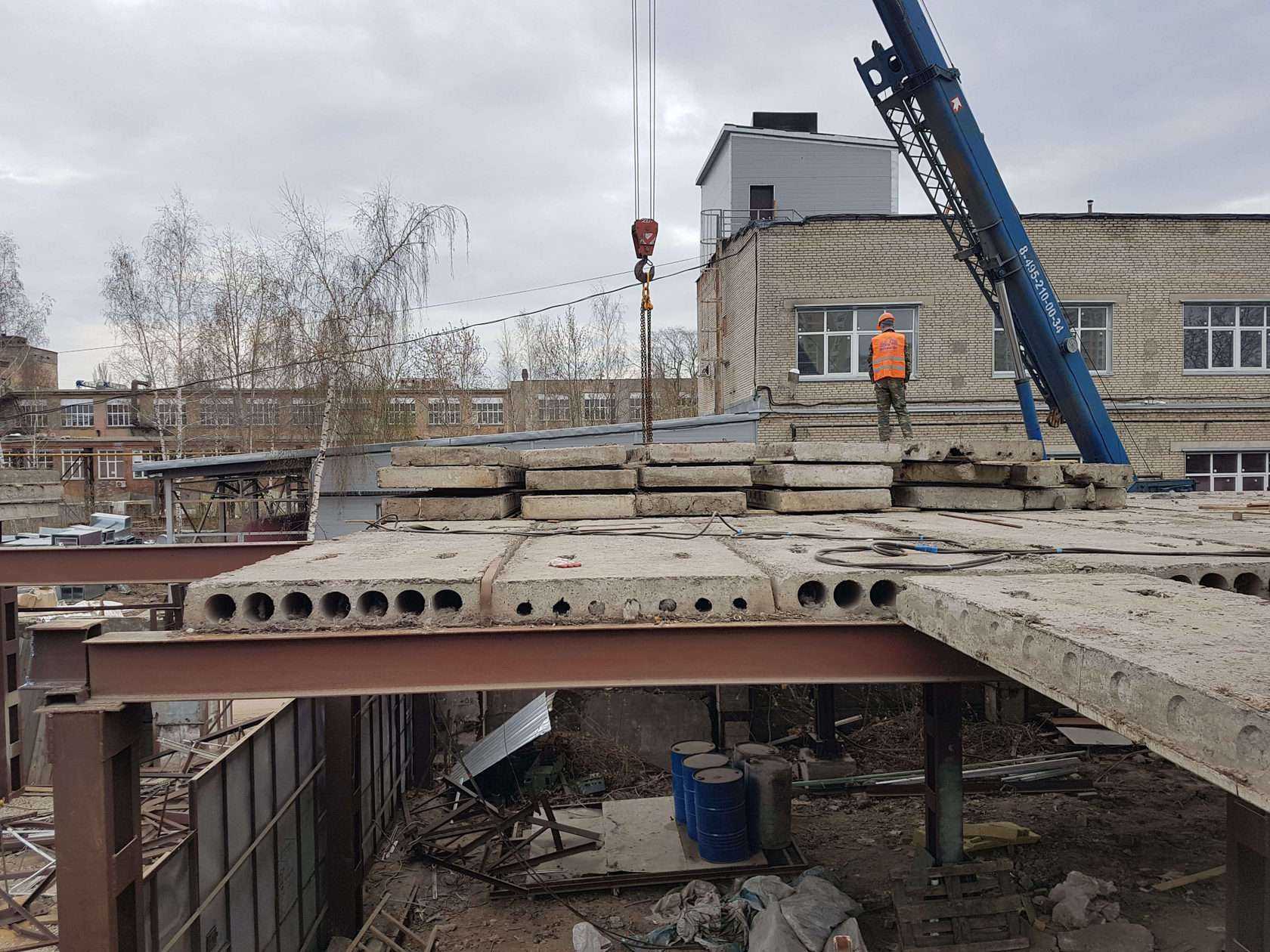

Выбор метода демонтажа перекрытий

Демонтаж перекрытий является весьма сложным и ответственным процессом. Перед началом работ необходимо выбрать метод разборки перекрытия. Технология напрямую зависит от многих факторов, таких как конструкция самого здания, срок его службы, материал, из которого изготовлено перекрытие, наличие лестничных маршей, которые конструктивно связаны с демонтируемым перекрытием.

Технология демонтажа перекрытия напрямую зависит от его конструкции.

Подготовительные работы включают в себя: удаление всех сантехнических коммуникаций, электропроводки, снятие напольных покрытий, ограждение уровня или этажа, который находится ниже разрушаемого перекрытия, подготовка места, куда, возможно, будут падать или ссыпаться части демонтируемого перекрытия. Также персонал должен иметь определенные навыки в подобных работах. Демонтаж плит перекрытия, производимый на нескольких уровнях одновременно, категорически недопустим. Это связано с конструктивными особенностями зданий. В некоторых случаях демонтаж перекрытий может потребовать специальной техники. В некоторых зданиях, особенно на верхних ярусах, разбитые перекрытия придется удалять с помощью подъемного крана или лебедок.

Разборка крыш панельных и каркасных зданий

Разборка крыши выполняется в
последовательности:

  • разборка кровельного покрытия;
  • демонтаж парапетных панелей, карнизных блоков и
    плит покрытия.

Кровельное покрытие (мягкое,
рулонное, мастичное, металлические листы) рекомендуется разделять на полосы
1000х500 мм (плиты на 1000х1000 мм) удобные для переноски и складирования.

Замоноличенные стыки, швы,
металлические связи кровельных плит (настилов) освобождаются от раствора. Строповку
кровельных плит рекомендуется производить с помощью четырехветвевого стропа и
четырех захватов, которые устанавливаются в специально просверленные (пробитые)
отверстия. Затем краном производится слабый натяг строп и разрезаются
металлические связи.

Кровельная плита отрывается с
помощью гидроклина или домкратов и приподнимается на несколько сантиметров
краном. Перед подъемом кровельную плиту поднимают на 20-30 см для проверки надежности
строповки. Таким же способом демонтируют парапетные панели, карнизовые блоки и
плиты покрытия дома.

Расценки на демонтаж плит перекрытий в смете

Расценки на демонтаж плит перекрытия применяются в локальной смете, смете по форме №4, локальном ресурсном сметном расчете и в прочих формах сметной документации, как правило, на основании ремонтно-строительной части сборников ФЕР или ГЭСН. Большинство норм на производство данного вида работ состоит в сборнике 54.

Если обратиться к рисунку 1, на котором можно увидеть состав сборника ФЕРр54, несложно убедиться, что в нем собрано множество расценок на демонтаж плит перекрытия

При этом, как отмечалось выше, при выборе какой-либо нормы из состава указанного сборника важно обратить внимание на материал конструкции

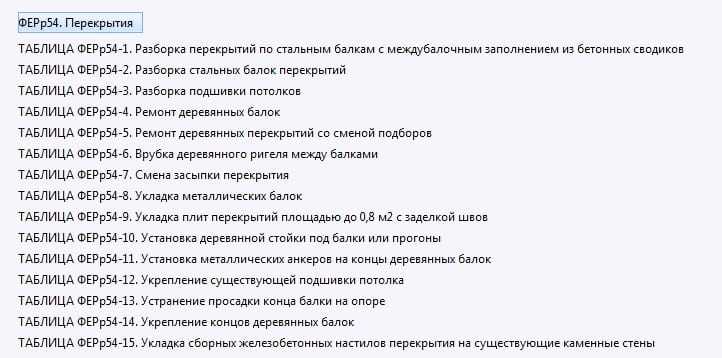

Рисунок 1. Состав ФЕРр54

Если возникла необходимость подобрать расценку в смете на демонтаж деревянных балок перекрытия, то лучше всего подойдет какая-либо из норм 54 сборника. Однако следует отметить, что на сегодняшний день ни в составе сборников ФЕР, ни среди сборников ГЭСН не предусмотрено прямой расценки на данный вид работ.

В связи с этим допустимо использовать расценку на демонтаж деревянных балок перекрытия в смете применительно, основываясь на совпадении фактического состава работ с подбираемой нормой.

Расценкой в смете на демонтаж деревянного перекрытия может служить одна из норм таблицы ФЕРр54-3. Нормы в указанной таблице рассчитаны на разборку подшивки деревянных потолков.

Так, норма под шифром ФЕРр54-3-1 является расценкой на демонтаж деревянного перекрытия в смете из строганных досок. Норма 2 в указанной таблице предназначена для разборки подшивки из фанеры, а ФЕРр54-3-3 применяется в случаях определении стоимости разборки оштукатуренной подшивки.

Кроме того, расценка в смете на демонтаж деревянных перекрытий может быть применена из сборника 46 строительной части нормативных баз ГЭСН и ФЕР. 46 сборник является сборником норм и таблиц на реконструкцию, при проведении которой часто присутствуют и демонтажные работы.

В качестве расценки на демонтаж деревянных перекрытий в смете может быть применена одна из норм таблицы ФЕР46-04-007. Так, первая норма в указанной таблице подходит для демонтажа оштукатуренных перекрытий, а норма под номером 02 — для неоштукатуренных.

Кроме этого, ФЕР46-04-007-03 учитывает в своем составе разборку по балкам, а норма ФЕР46-04-007-04 предназначена для определения стоимости разборки деревянных прогонов. Объем всех норм в таблице ФЕР46-04-007 измеряется в 100м2.

Если необходимо подобрать расценку на демонтаж плит перекрытия из другого материала, например, из монолитного бетона, то в том же сборнике ФЕР46 существует таблица ФЕР46-04-002. Первая норма в указанной таблице как раз предназначена для разборки бетонных монолитных перекрытий. Норма ФЕР46-04-002-02 применяется, если предстоит разборка железобетонного монолитного перекрытия.

Также в сборнике 46 существует возможность подобрать расценку на демонтаж плит перекрытий из сборного бетона. В данном случае нормы из таблицы ФЕР46-04-003 могут стать наиболее подходящими.

Всего в таблице ФЕР46-04-003 десять норм, каждая из которых отличается не только объемом разборки, но и маркой бетона, из которого сделано перекрытие. Кстати, при совпадении состава работ нормы данной таблицы могут быть использованы и в качестве расценок в смете на демонтаж плиты перекрытия колодца.

Как рассчитать расходы на материал и работу?

Она включает в себя расценки предприятия, выпускающего продукцию, а также нормативную стоимость каждого вида работ, с учётом повышающих и понижающих коэффициентом.

Данная работа производится в соответствии со следующим алгоритмом:

  • За основу расчёта берётся цена за единицу продукции каждого типа, которая впоследствии умножается на общее количество конструктивных элементов, согласно спецификации к проекту.

Например, в конструкции перекрытия применяется 3 типа плит – 1, 2 и 3, стоимость каждой из них, согласно прайс-листу предприятия S1, S2 и S3. Перекрытие состоит из 28 плит – 14 шт. (1), 12 шт. (2) и 2 шт. (3). Общие затраты на продукцию составят 14 х S1 + 12 х S2 + 2 х S3.

В зависимости от удалённости объекта, рассчитывается стоимость доставки. Если подрядчик берёт обязательства по обеспечению логистики на себя, то учитывается количество км и ходок, исходя из г/п авто.
Если в спецификации к проекту предусмотрены дополнительные работы, например, устройство монолитных участков, суммарный объём бетона и масса арматуры умножается на единичные расценки.
При монтаже следует правильно подобрать строительную технику, характеристики которой зависят от массы изделий, возможности подъезда на максимально близкое расстояние к створу монтажного горизонта, а также отметки производства работ.
Каждый вид монтажа имеет собственные расценки, и сметчик умножает их значение на количество конструктивных единиц.

Например, если расценка на монтаж перекрытия составляет 250 руб/м 2 , а плита имеет габариты 6 х 1.2 м, то площадь её поверхности составит 7.2 м, а общая стоимость монтажа – 1800 руб. Если таких плит в проекте 14, то в смету закладывается итоговая цена – 1800 х 14 = 25200 руб.

В конце все цены перемножаются на понижающие или повышающие коэффициенты, суммируются, и заказчик может видеть стоимость договора.

Укладка плит: перекрытий

ФЕДЕРАЛЬНАЯ ЕДИНИЧНАЯ РАСЦЕНКА ФЕР 07-04-004-01

Наименование Единица измерения
Укладка плит: перекрытий 100 м3 сборных конструкций
Состав работ
01. Установка и сварка монтажных изделий. 02. Установка опалубки и арматуры в швах. 03. Заделка швов бетоном и раствором.

В расценке учтены только прямые затраты работы на период 2000 года (Федеральные цены), которые рассчитаны по нормам ГЭСН выпуска 2009 года. Для дальнейшего применения, к указанной цене применяется коэффициент перехода в текущие цены.

Вы можете перейти на страницу расценки, которая рассчитана на основе нормативов редакции 2014 года с дополнениями 1

Всего (руб.) Оплата труда рабочих Эксплуатация машин Оплата труда машинистов Стоимость материалов Трудозатраты (чел.-ч)
19747,24 1606,3 10864,44 246,19 7276,5 177,1
Шифр Наименование Ед. Изм. Расход Цена Ед. Всего
403-9022 Конструкции сборные железобетонные м3 100 0,00 0,00

ВСЕГО ПО РАСЦЕНКЕ: 19 747,24 Руб.

Посмотрите данный норматив в редакции 2020 года открыть страницу

Посмотрите ресурсную часть расценки в нормативе ГЭСН 07-04-004-01

При использовании в смете, расценка требует индексации для перевода в текущие цены.Расценка составлена по нормативам ГЭСН-2001 редакции 2009 года в ценах 2000 года.

Источник

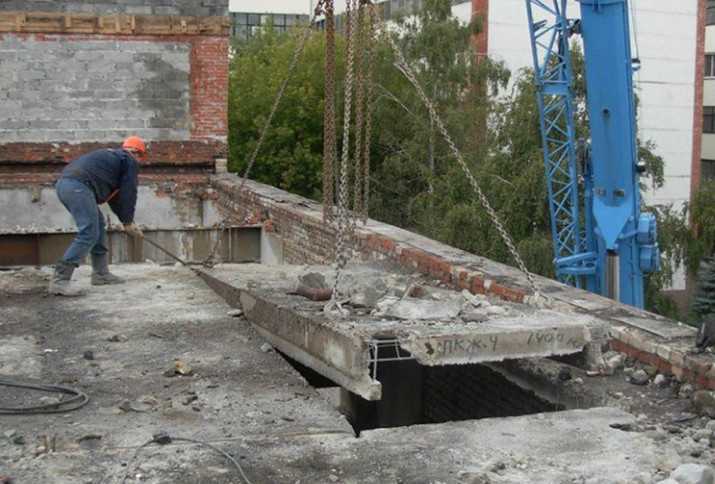

Особенности демонтажа разных видов перекрытий

Демонтаж плит перекрытия существующего здания – один из наиболее сложных видов демонтажных работ. При их проведении специалистам приходится сталкиваться с разными видами конструкций, каждая из которых требует соблюдения определенных норм и правил.

Прежде чем начинать демонтирующие работы необходимо обследовать особенности сооружения и в частности плит перекрытия, оценить степень физического износа, подобрать эффективный и безопасный способ демонтажа. Всю эту информацию и порядок демонтажных работ содержит в себе технологическая карта.

Деревянные перекрытия

Такие конструкции могут быть выполнены по деревянным или металлическим балкам. В первом случае работы проводятся в следующем порядке:

  • удаляется засыпка;
  • демонтируются подборы;
  • разбирается подшивка потолка и балки.

Пригодные для дальнейшей эксплуатации балки также подлежат разборке. Вначале под них проводятся временные опоры, после этого расширяются гнезда и отгибаются анкера для освобождения концов балок. Далее балки изымаются сквозь межэтажные или оконные проемы.

Выполненные по металлическим балкам перекрытия демонтируют в таком же порядке, как в случае с деревянными балками.

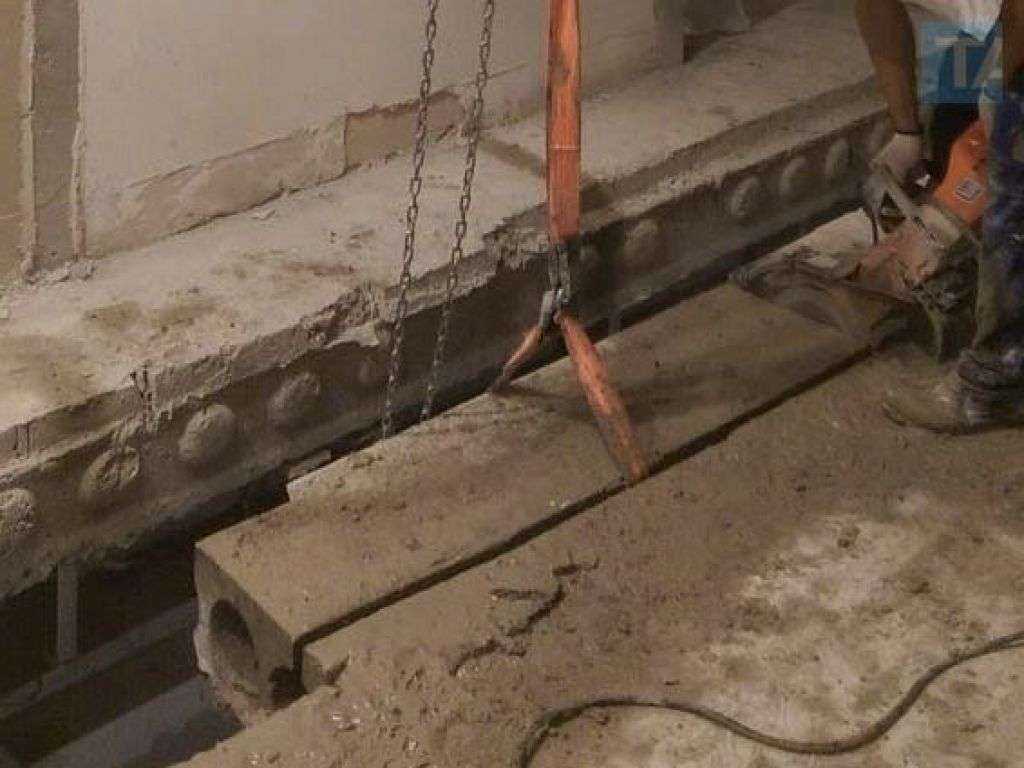

Бетонные и кирпичные перекрытия

Выполненные из кирпичных и бетонных сводов перекрытия демонтируются в следующей последовательности:

  • устранение засыпки;
  • демонтаж основания;
  • изъятие балок.

Разборка сводов может выполняться по продольной или поперечной схеме. Продольная схема подразумевает установку распорок по длине балок. Это могут быть распорки из бревен или бруса с диаметром 140-180 миллиметров, установленные на расстоянии 2-3 м друг от друга.

Демонтаж по поперечной схеме предусматривает установку распорок с периодичностью 1,5-2 м. Временные фиксаторы в этом случае не нужны, для передвижения специалистов обустраиваются специальные мостики для ходьбы.

В обеих случаях важно правильно расположить распорки, поскольку от этого зависит насколько эффективным и безопасным будет демонтаж ж/б плит или кирпичных перекрытий

Пустотные плиты перекрытия

Особыми техническими сложностями не отличается демонтаж пустотных плит перекрытия, технология подразумевает выполнение следующих действий:

  • очистка поверхности плит от мусора;
  • строповочные петли приподнять;
  • аккуратно разрезать места, в которых плиты приварены к закладным и конструкция готова к снятию.

После подготовки и разреза плита переносится на предварительно подготовленное место таким образом, чтобы сохранить ее характеристики с целью дальнейшей эксплуатации.

Ребристые перекрытия

Прежде чем проводить демонтаж ребристой плиты перекрытия необходимо тщательно изучить схему расположения рабочей арматуры, направление рабочего пролета, размещение второстепенных и главных балок.

Вначале снятию подлежат плиты и только после этого можно демонтировать балки. Такая последовательность строго регламентирована и нарушать ее запрещается, поскольку любые неточности могут спровоцировать обрушение конструкции.

Монолитные перекрытия

Демонтаж железобетонных перекрытий монолитного типа выполняются в таком же порядке, как и в случае с бетонными плитами: определяется направление армирующих прутьев, вдоль стержней перекрытие сбивается полосами 30-40 см шириной, после разбивки основания демонтируются балки.

Демонтаж клееных деревянных арок и рам

Трехшарнирные арки и рамы с
шарниром в ключе и с передачей распора на фундаменты, демонтируются с
применением передвижной монтажной башни в зоне конька. Башня снабжается
необходимой оснасткой, позволяющей закреплять конструкции полурам, полуарок в
процессе демонтажа. Перед началом демонтажа конструкция должна быть раскреплена
из плоскости.

Демонтаж производится в следующей
последовательности:

  • коньковый узел закрепляется на башне от
    вертикальных перемещений;
  • при строповке одной полурамы (полуарки),
    производится разборка (разболчивание) конькового узла и опорного нижнего узла;
  • демонтируемая полурама (полуарка)поднимается на
    0,5 м из проектного положения и переносится на транспортное средство;
  • производится демонтаж второй половины
    конструкции.

Демонтаж большепролетных сборных
двухшарнирных арок и рам с опиранием на фундаменты производится отдельными
частями с применением монтажных опор, располагаемых в зоне стыков и
оборудованных соответствующей оснасткой для разборки стыков и закрепления
частей конструкций в вертикальном положении. Перед началом демонтажа конструкции
раскрепляются из плоскости. После разборки стыков и опорных закреплений
производится демонтаж частей конструкций.

Разобранные элементы конструкций
переносятся краном на транспортные средства или на площадку временного
складирования.

При складировании необходимо
предусматривать защиту деревянных конструкций от длительных атмосферных
воздействий.

Демонтаж несущих деревянных
конструкций следует производить в соответствии с ППР.

Этапы демонтажных работ

Техкарта демонтажа перекрытий четко регламентирует схему работ, каждый этап которой должен строго соблюдаться:

  • установление вида материалов, используемых для изготовления перегородки. От структуры конструкции напрямую зависит выбор технологии демонтажа;
  • проверка каждого конструктивного элемента на его целостность и наличие дефектов;
  • оценка надежности несущих конструкций сооружения;
  • выбор безопасного места для устройства временных настилов, по которым будут передвигаться задействованные в рабочем процессе специалисты;
  • подготовка площадки для стройматериалов и образовавшегося при разборке перекрытий строительного мусора;
  • укрепление ослабленных участков рабочей площадки;
  • проведение работ, обеспечивающих защиту здания от разрушения при демонтаже перекрытий;
  • удаление электропроводки, перемычек, сантехники и других коммуникационных сетей для исключения рисков аварийности и травматизма;
  • заделка ненужных проемов;
  • демонтажные работы.

Соблюдение такой схемы позволяет с максимальной безопасностью и эффективностью провести демонтаж перекрытий

Также внимание следует уделить на то, что только при наличии разрешительной документации можно начинать рабочий процесс

Пример расчета

Стоимость операций по укладке плит перекрытия зависит от многих параметров. Главная составляющая – это стоимость непосредственно самих материалов. Также большое влияние оказывает аренда крана.

Для здания, размером 6х6 понадобится 5 плит размером 6х1,2 метра. Примерная стоимость одной плиты составляет 8 тыс. руб. Общая стоимость – 40 тысяч. Для доставки плит к месту укладки понадобится транспорт, аренда которого на 4 часа будет 6 тысяч рублей. К этим затратам добавляется аренда автокрана, на срок минимум 3 часа, что потребует около 6 тыс. руб. После укладки необходимо заделать швы, еще плюс 1,5 тысячи. Заработная плата двум рабочим, которые будут заниматься укладкой – 6 тысяч.

Общая стоимость составит 59-60 тысяч рублей.

При необходимости использования более мощных кранов, для укладки плит с большей массой, соответственно увеличивается цена аренды, что вносит свои коррективы в стоимость.

Источник

Цокольные перекрытия

Условно к цокольным перекрытиям можно отнести полы по лагам.
Столбы под лаги устанавливают из полнотелого красного кирпича марки 75 на цементном растворе марки 25 по утрамбованному грунту. Расстояние между столбами должно быть как между лагами 0,4-0,5 м и вдоль лаг 0,8-1,0 м.

Лаги укладывают по прокладкам из обрезков теса в направлении «поперек света» и «поперек хода» с расчетом, чтобы доски пола настилались «вдоль света» и «вдоль хода». Лаги и доски пола не должны доходить до стен на 20-30 мм.

Полы, расположенные на цокольном перекрытии, в отличие от полов по грунту и по лагам, не подвержены сезонным деформациям от случайных промерзаний и осадков грунта, так как опираются на основные фундаменты дома.

Проветриваемое подполье способствует лучшей сохранности деревянных конструкций в цокольном узле.

Балки цокольного перекрытия рассчитывают на полезную нагрузку 150 кг/м2. Расстояние между несущими балками в зависимости от толщины досок пола составляет:
при толщине досок пола 28 мм — 60 см,
при толщине 36 мм — до 75 см.

Обычно балки прогибаются под давлением на них массы засыпки, пола, мебели, людей и т.д. Прогиб в основном зависит от высоты балки, а не от её ширины. Если, например, два одинаковых бруса скрепить болтами и шпонками, то такая балка выдержит уже в два раза больший груз, чем оба эти бруса, уложенные рядом. Поэтому выгоднее увеличивать высоту балки, чем её ширину.

Однако и в уменьшении ширины есть свой предел. Если балка будет слишком тонкой, то она может изогнуться в сторону.

Конструкция цокольного перекрытия показана на рис.1 применяется при высоте балок 18-20 см и толщине утеплителя не более 12-14 см.

При пролете цокольного перекрытия менее 3,5 м расчетная высота балок, как правило, меньше 18 см. В этом случае, чтобы обеспечить укладку утеплителя необходимой толщины, «чёрный» пол опускают и прибивают снизу балок, смотрите рис.2.

Наилучшим утеплителем для цокольного перекрытия является минеральная стекловата. При толщине 15 см она обеспечивает надежную защиту пола от продувания и холода при расчетной температуре наружного воздуха до -40°С.

Сыпучие утеплители типа керамзита или шлака требуют увеличения высоты цокольного перекрытия и усиления несущих балок и «черного» пола.

В домах со стенами из кирпича и мелких блоков цокольное перекрытие может быть выполнено из железобетона. Такое решение оправдывается при наличии в доме большого подвала или встроенного гаража.

При больших пролетах для сокращения расхода пиломатериалов возможное устройство железобетонных ригелей, на которые укладывают балки или лаги пола. Ориентировочное сечение железобетонных ригелей (при полезной нагрузке 150 кг/м2) приведено ниже:

Таблица 1: Сечение железобетонных ригелей

 Длина ригеля, м  Еденица изм.  Расстояние между ригелями, м
 2м  2,5м  3м
 4,0  см  8×16  9×18  10×20
 4,5  см  9×18  10×20  11×22
 5,0  см  10×20  11×22  12×25
 5,5  см  11×22  12×25  13×27
 6,0  см  12×25  13×27  15×30
